废料与能源之间,隔着一座电厂的距离。

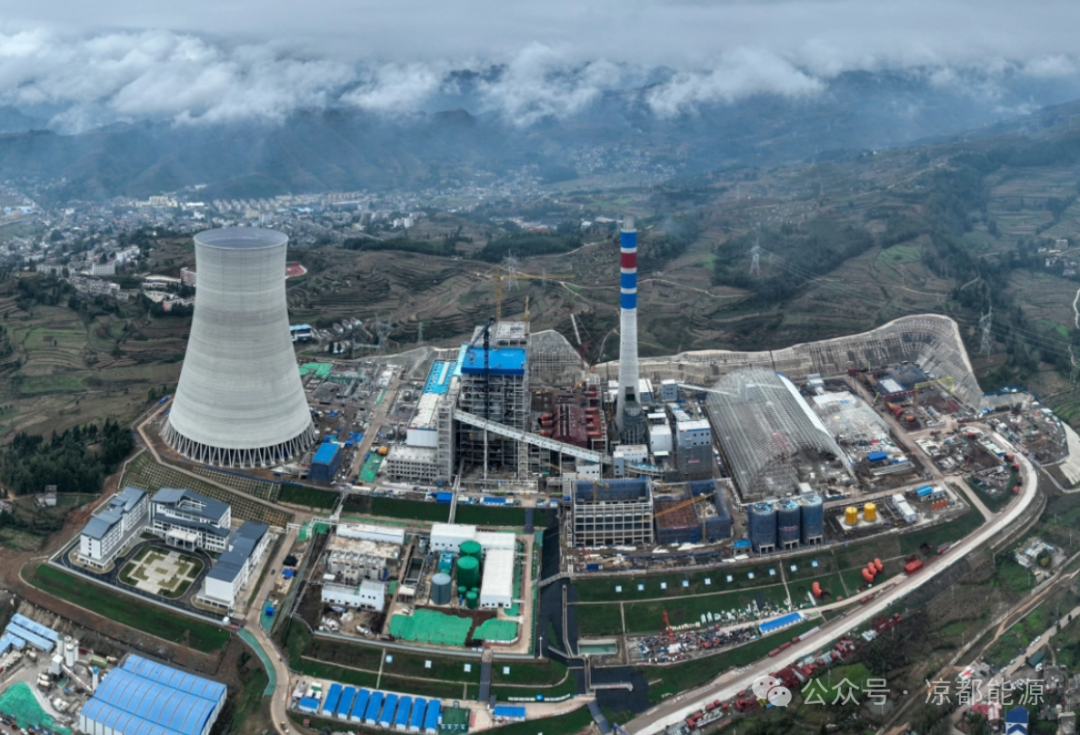

在钟山区大湾镇,这座电厂真实存在着。贵州大湾2×660MW低热值煤电项目1号机组,已于6月28日24时圆满完成168小时满负荷试运行,正式移交投产。从2022年12月开工算起,建设者用三年半时间,把一座“吃粗粮”的电厂立在了乌蒙山间。

郭君海/摄

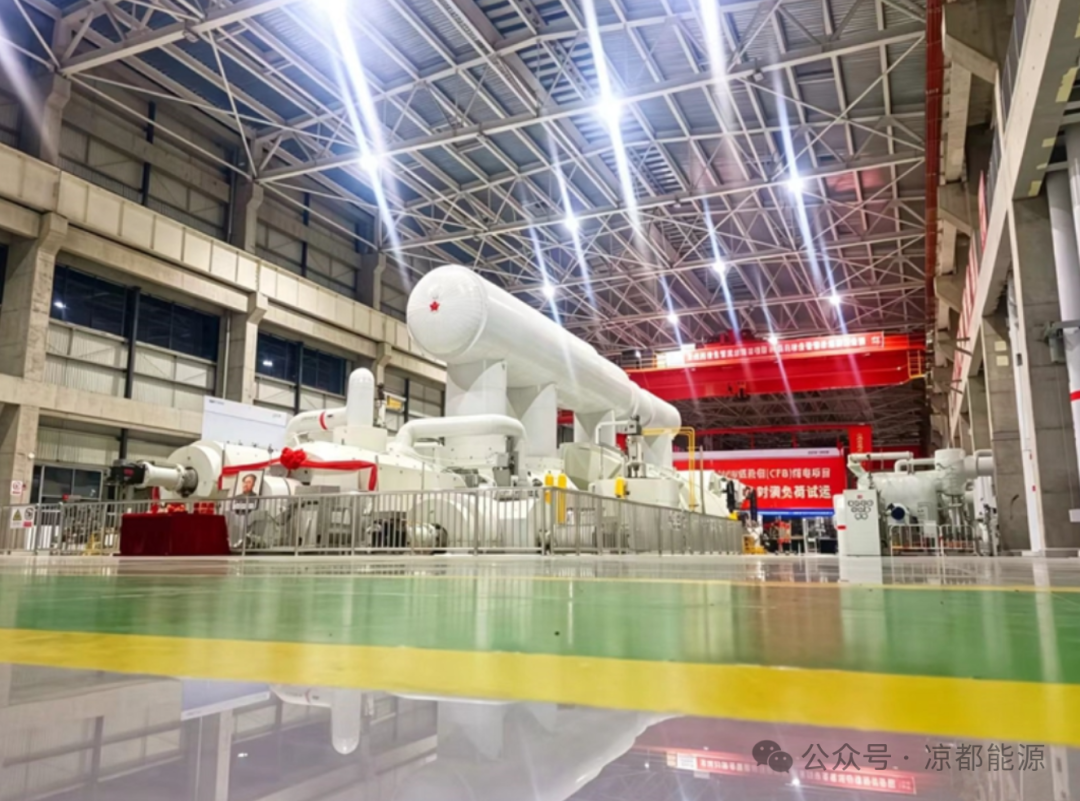

所谓“粗粮”,指的是煤矸石、煤泥和中煤这些低热值燃料。六盘水每年产生大量煤矸石,过去多半以堆放处理为主。大湾项目要做的,就是把这些“废”变成“宝”。

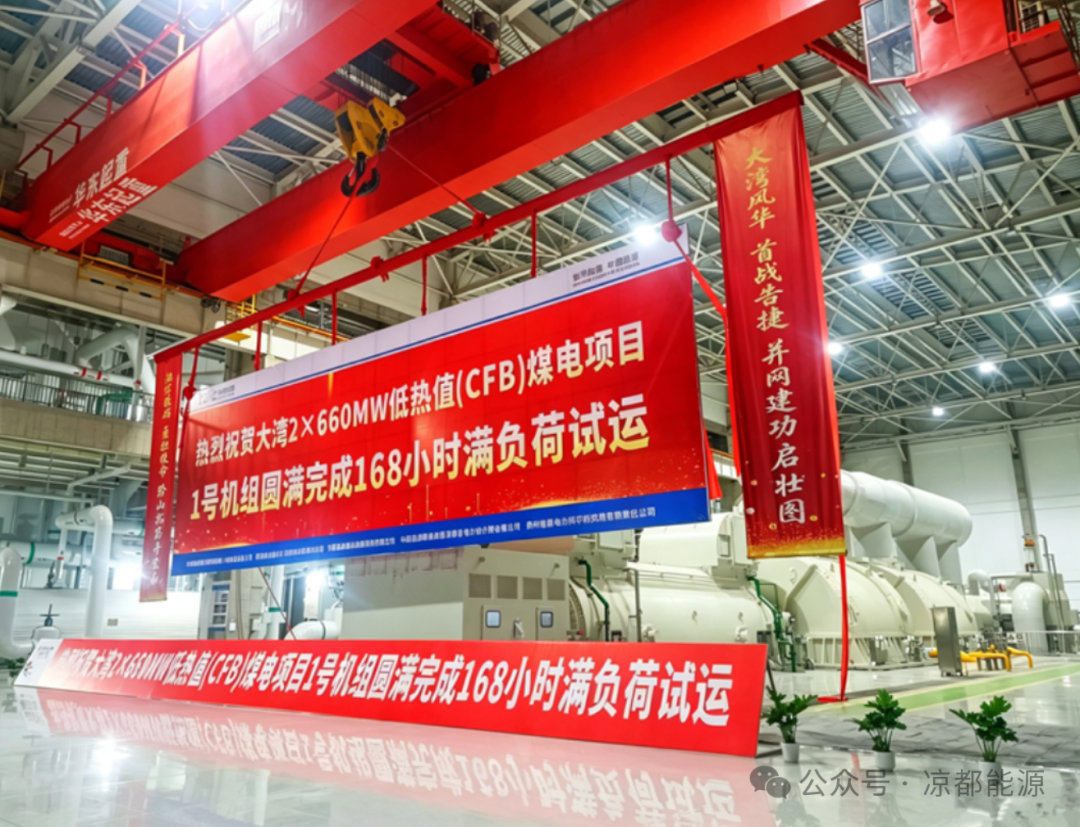

5月31日15时50分,1号机组一次性并网成功,向电网送出第一度电。6月21日24时,机组正式进入168小时试运行。7天7夜,满负荷运转,集控室显示屏上的计时数字一刻不停跳动。6月28日24时,计时清零。试运行期间,机组热控保护、自动投入率100%,热控和电气仪表投入率100%,各项技术指标均达到设计值。中国能建湖南火电副总经理、总工程师陈集农说,机组轴系振动优良,全部参数均达标。


这台机组“吃”的是低热值煤,用的却是领先技术。项目采用高效超超临界循环流化床技术,发电效率远超传统机组,优于国家节能目标。煤矸石被破碎成粒径小于8毫米的颗粒后送进锅炉,在气流中上下翻腾、持续燃烧,未燃尽的颗粒被分离装置捕捉返送,实现充分燃烧。发电煤耗低至每千瓦时263克左右。同步配套建设的脱硫、脱硝、除尘装置,实现烟气超低排放。

项目全面建成后,每年可消纳中煤233.1万吨、煤泥127.2万吨、煤矸石63.6万吨。两台机组年发电量达52.8亿千瓦时,承担电网深度调峰重任。同时配套70万千瓦风电项目,打造全省首个风光火储一体化示范样板。
目前2号机组设备安装已基本完成,预计10月投产发电。大湾低热值煤电厂副总经理白海峰说,项目建成后,煤炭将转化为附加值更高的电力资源,实现从“卖原料”向“卖能源”的转变。
废料进炉,绿电出炉。大湾项目的逻辑朴素而清晰——把每一块煤矸石的价值吃干榨尽。(多彩贵州网)
